硅PU球场结构分析图 适用范围: ✔ 篮球场 ✔ 网球场 ✔ 羽毛球场 ✔ 乒乓球场 ✔ 健身房 ✔ 康养活动中心 |
|
第一步:基础处理
(一)新水泥混凝土基础
1、基础要求
强度达建筑混凝土C25强度以上,平整度为3m直尺误差≤3mm,有一定排水坡度(一般横向≤8‰,纵向≤2‰),混凝土浇铸后必须保水养护不少于7天,总养护期不少于28天。
2、切割温度缝
新水泥基础浇铸后必须切割合理温度伸缩缝,原则以不大于6×10m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为5~8 mm,缝深不少于20 mm,(150 mm厚以上混凝土基础缝深不少于30 mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。
3、酸洗
以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。
4、温度缝处理

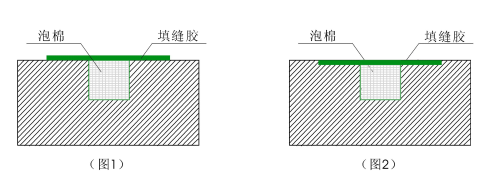

待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于温度缝表面,宽为80~100 mm,厚度为1.5 mm,需分二道涂刷,(缓冲基础冷缩时硅PU材料涂层的作用力)(如图1),铺设较薄场地(<3 mm厚),须把温度缝两边基面(各40~50 mm)磨低1.5~2.0 mm后进行填缝处理(保证铺设后的平整度)(如图2)。
5、底涂
基础干燥后用专用底漆滚涂于基面,一般分两道滚涂,基础密实度低的需多道滚涂,原则为涂刷后基面形成光亮连续膜为止。底漆作用为渗透于基面的微细孔内,起堵塞地下水气及加固基面作用,形成光亮膜是保证基面的微细孔完全堵塞,应避免烈日下或基面温度过高(>50℃)情况下施工,以保证底漆的渗透性。
6、积水处修补
积水处积水深度不超过5 mm的地方用弹性层加石英粉按1:1(重量比)搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5 mm的地方,应用弹性层加颗粒,按1:1(重量比)拌和均匀,平整摊铺于积水处并压实;修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工
(二)旧水泥混凝土基础
1、基础要求
坚实、平整、无下沉板块、断裂缝宽不超10mm宽
2、酸洗
用清水湿润基面,用8%左右稀盐酸泼洒并洗刷基面,再用清水冲洗干净反应物,清洗后基面应无污油、脏物及浮松物
3、温度缝及裂缝处理
若原基础没有切割合理温度缝,必须重新切割(按新混凝土基础温度缝切割及填缝方法处理);
原有裂缝若≥3mm,必须沿裂缝切割6~8mm宽,再按新混凝土基础填缝方法处理;若裂缝<3mm,须把裂缝打磨成“V”型槽,表面宽为≥20mm,深为2mm,再用专用填缝胶分两道以上填平。
4、底涂
按新混凝土底涂要求施工
5、积水处修补
按新混凝土积水修补方法施工

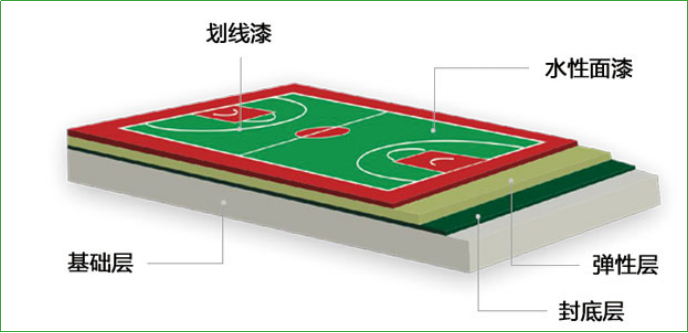

第二步:施工流程
1、弹性层
① 弹性层施工前应仔细检查确认基础处理完妥才能进行弹性层施工
② 新国标弹性层为双组份组份材料,只需用甲组份和乙组份按照1:5比例搅拌均匀,用齿刮板涂刮于基面,每道涂刮厚度不能超过6mm,每道涂刮时间间隔为前一道干固为准(一般约12小时,具体视现场天气情况而定)直至涂刮到要求厚度。以保证表面流平
③ 若气温较低(<10℃)及湿度较低(<50%),需加入混合料的0.1~0.3%(催干剂)搅拌均匀后涂刮,以使干固时间缩短,具体催化剂添加量需视现场天气而定
④ 应避免在烈日下施工
⑤ 弹性层干固后,用积水法测试表面平整度,积水处用弹性层修补平整。表面有粒状杂物混入或堆积处需用磨机修整平才能进行加强层施工
2、加强层
① 加强层为单组份材料,施工使用方法开桶搅拌均匀即可使用
② 若气温较低(<10℃)及湿度较低(<50%),需加入3~8%水搅拌均匀后涂刮,以使干固时间缩短,具体加水量需视现场天气而定
③ 应避免在烈日下施工
④ 干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑后才能进行面层施工
3、面漆
① 上面漆之前先整场刮涂一遍界面剂。面漆为水性环保材料,必须按规定比例把水性面漆+水性面漆固化剂(15:1)充分搅拌均匀,用胶刮板分2~3道刮涂于加强层表面。
② 表面需粗糙的可以加入≤30%面层专用砂,应先将A组份与专用砂搅拌均匀再加入B组充分混合均匀后刮涂。
③ 面层施工用料必须足量,否则会直接影响使用效果及使用期限。应避免烈日及表面温度过高情况下施工,保证表面效果。
4、划线
① 按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆涂刷于美纹纸间,待表面干后撕掉美纹纸。
② 划线漆为双组份材料,必须按规定比例把A、B两组份充分混合均匀,分两道涂刷。
③ 若球场表面为粗糙面,第一道可加20%面层专用砂涂刷,以防渗边。
硅PU施工注意事项:
1、调配材料时必须称量准确并搅拌均匀
2、施工整过程每一道工序施工后8小时内不能有水浸泡
3、室内场地必须保证良好的通风效果
4、场地铺设后需保持5天以上才能投入使用
硅PU配色方案:
